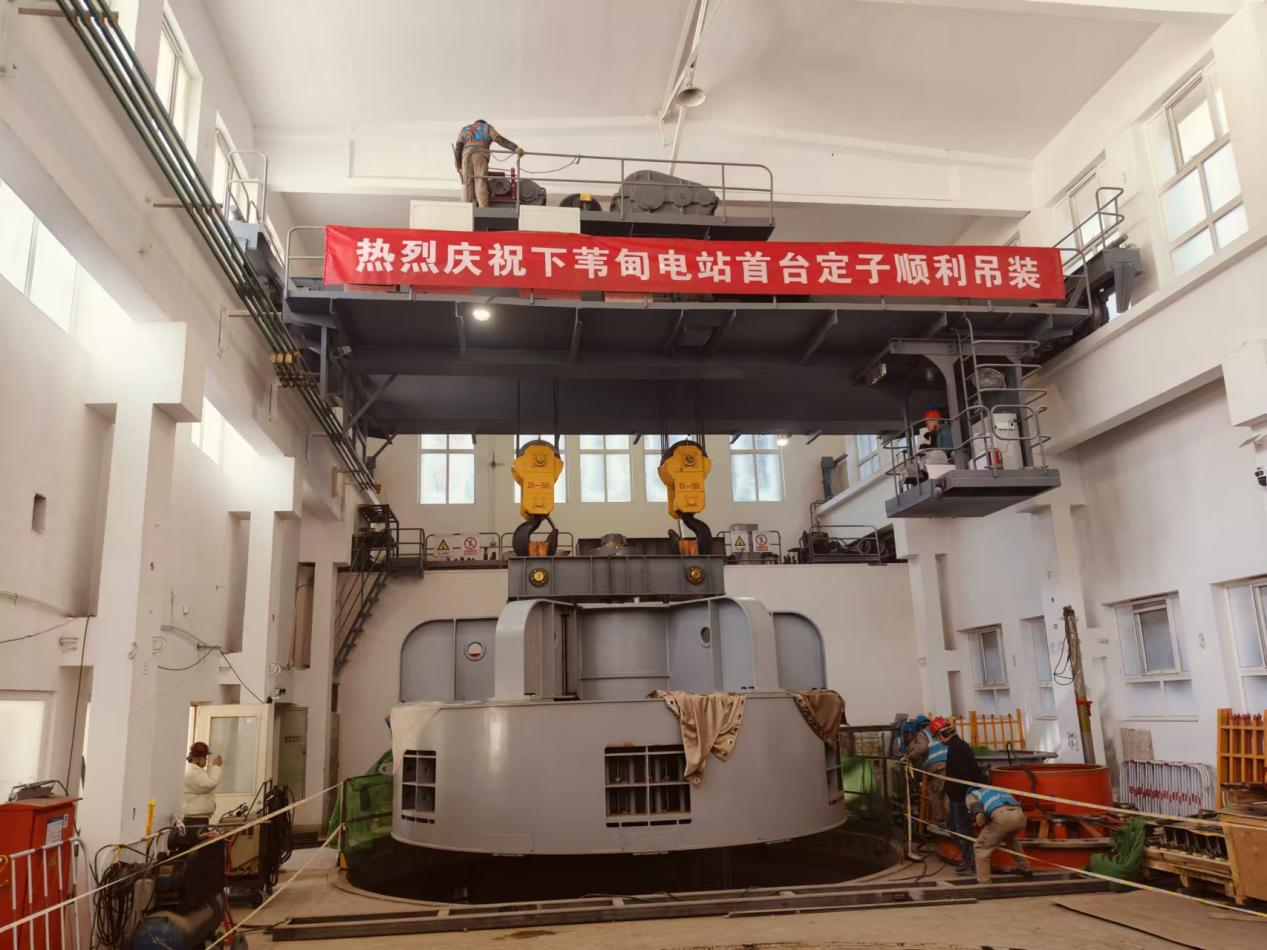

12月1日,,,,,,,两站水毁修复项目下苇甸电站首台定子顺遂从5#基坑吊装到6#基坑。。。。。。。。

6号机组定子直径6.5米,,,,,,,高1.7米,,,,,,,重47.5吨。。。。。。。。10月22日,,,,,,,定子基座进场,,,,,,,历时40天,,,,,,,定子叠片、线棒嵌装等事情顺遂完成,,,,,,,进入定子吊装作业环节。。。。。。。。为确保吊装顺遂举行,,,,,,,参建各方提前制订详细计划,,,,,,,多次举行模拟演练。。。。。。。。吊装当天,,,,,,,首台定子在大型起重机吊装下平稳上升、徐徐移动,,,,,,,定子最终准确无误地落入6#基坑预定位置。。。。。。。。
后续,,,,,,,两站项目部将加速推进其他装备进场,,,,,,,凭证装备加入顺序及施工工序稳步推进机组装置作业。。。。。。。。
PT视讯(中国区)官网下马岭电站、下苇甸电站应急水毁修复项目总投资约3亿元,,,,,,,主要施工内容包括水利机械刷新、电气及通讯系统刷新等。。。。。。。。项目于2024年4月23日开工,,,,,,,工期450天,,,,,,,完工后,,,,,,,可实现小流量发电,,,,,,,包管北京电网稳固运行和用电清静。。。。。。。。
