?5月5日,,,,,,,随着最后一扇弧形闸门吊装完成,,,,,,,落坡岭水库溢洪道12孔事情闸门所有装置完毕,,,,,,,该水库水毁修复工程取得突破性希望。。。。。

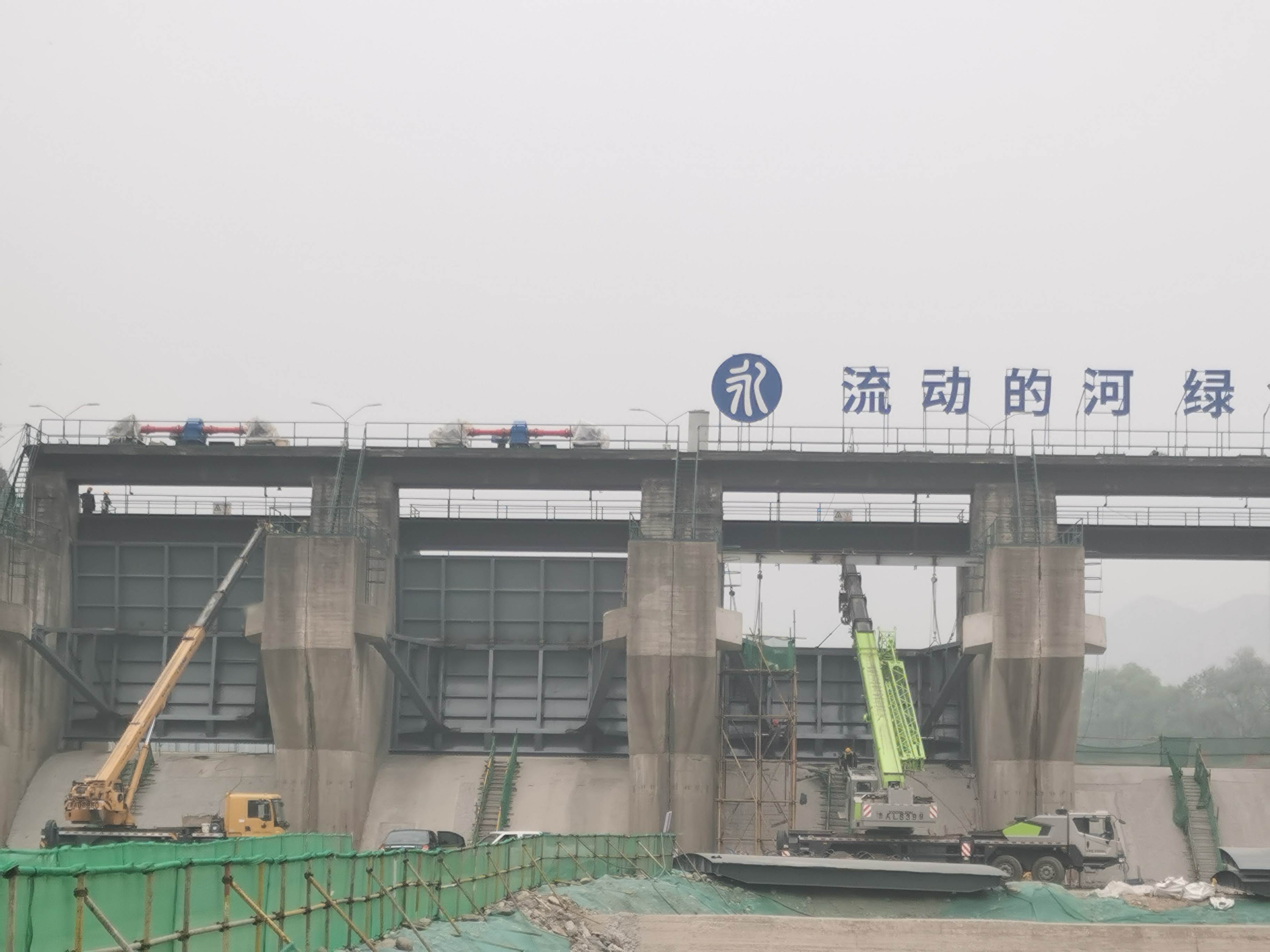

闸门装置完毕
?落坡岭水库是PT视讯(中国区)官网山峡段两座控制性水库之一,,,,,,,受“23.7”流域性特大洪水影响,,,,,,,水库大坝12孔闸门及大坝主体遭到差别水平损毁,,,,,,,其中2#、8#闸门被洪水冲走。。。。。为尽快恢复和提高落坡岭水库防洪能力,,,,,,,包管PT视讯(中国区)官网下游河段清静,,,,,,,PT视讯(中国区)官网流域公司连忙启动水库水毁修复事情。。。。。2023年10月29日,,,,,,,落坡岭水库水毁修复工程开工建设;;;;;;;;2024年3月7日,,,,,,,第一扇弧形闸门进场验收及格,,,,,,,闸门修复事情正式最先,,,,,,,仅用时60天,,,,,,,水库溢流坝段12孔闸门所有装置完成。。。。。

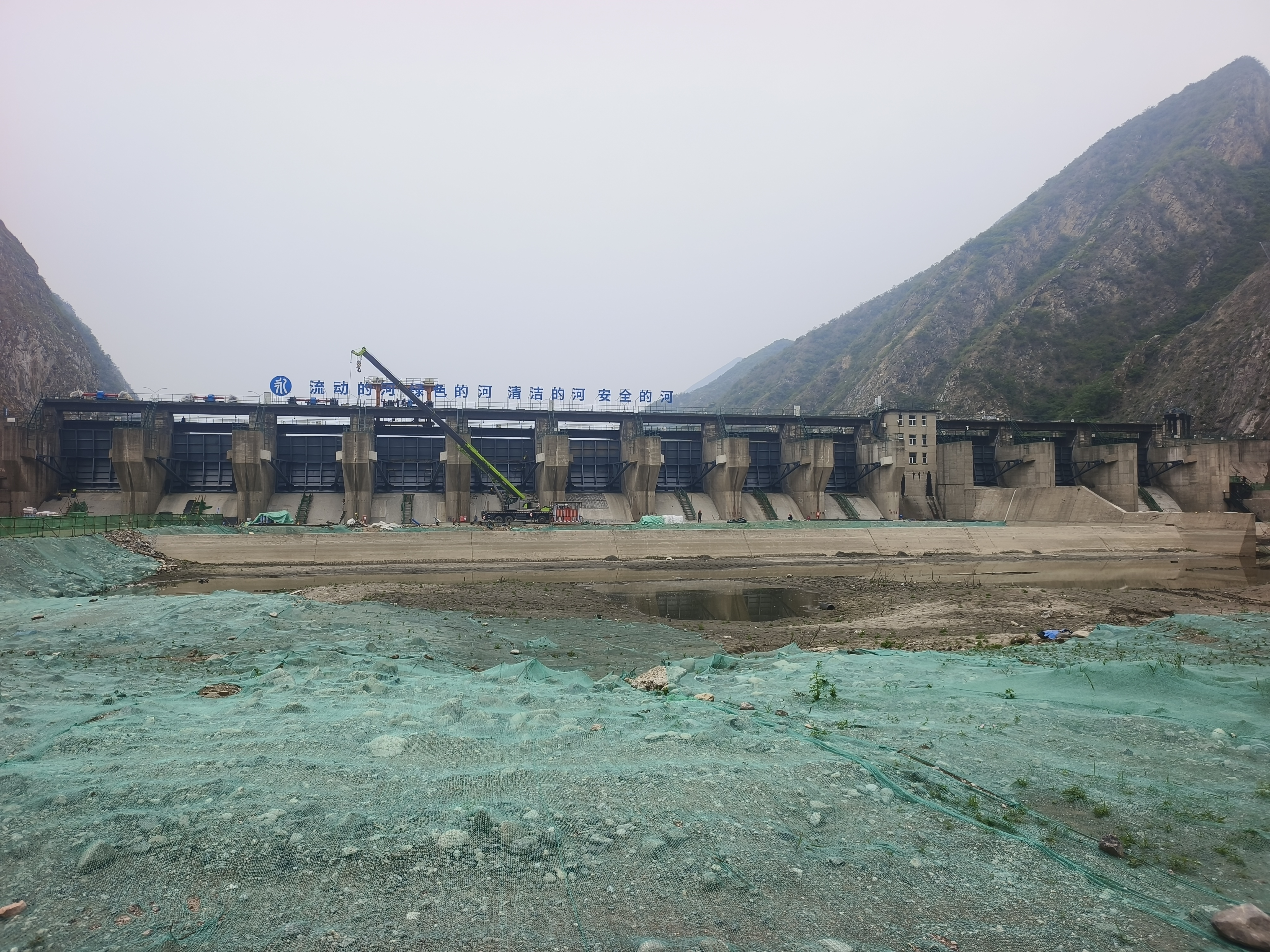

闸门装置中
?下一步,,,,,,,PT视讯(中国区)官网流域公司将进一步优化现场施工组织计划,,,,,,,加大施工职员、机械装备投入,,,,,,,在确保清静生产、工程质量的条件下,,,,,,,加速推进项目施工进度,,,,,,,按期完成工程建设使命,,,,,,,包管水库大坝清静稳固运行,,,,,,,全力包管首都防洪度汛清静。。。。。
